装修大揭秘|水电隐蔽工程施工规范看得见的标准!
导读:所谓“隐蔽工程”,是指在装修后被隐蔽起来、表面上无法看到的施工项目,即敷设在装饰表面内部的工程。如给排水工程、水电工程,根据装修工序,这些“隐蔽工程”都会被后一道工序所覆盖,所以很难检查其材料是否符合规格、施工是否规范。所以选择一家正规的装修公司来对隐蔽工程标准规范化施工是很有必要的,能避免后期新房入住出现质量问题。
装修工程大,且错综复杂又环环相扣,很多时候,我们过多的关注外在工程,忽略了外在之下的隐蔽工程,今天柳州装修助手装饰小编与大家分享装修大揭秘之水电隐蔽工程施工规范,看得见的标准!一起来了解吧。
如水电,你所看到的“水”or“电”?
But,装修中的水电工程其实是这样的
【小编科普时间】
1.什么是隐蔽工程?
隐蔽工程是指敷设在装饰表面内部的工程。在装修后被隐蔽起来,表面上无法看到的施工项目。因为完工后会被隐藏覆盖,使用过程中出现问题也很难发现,所以隐蔽工程的施工非常关键!
隐蔽工程有很多,水电是重中之重,今天小编为大家揭秘:柳州装修助手最新的水电工程施工标准↓↓↓

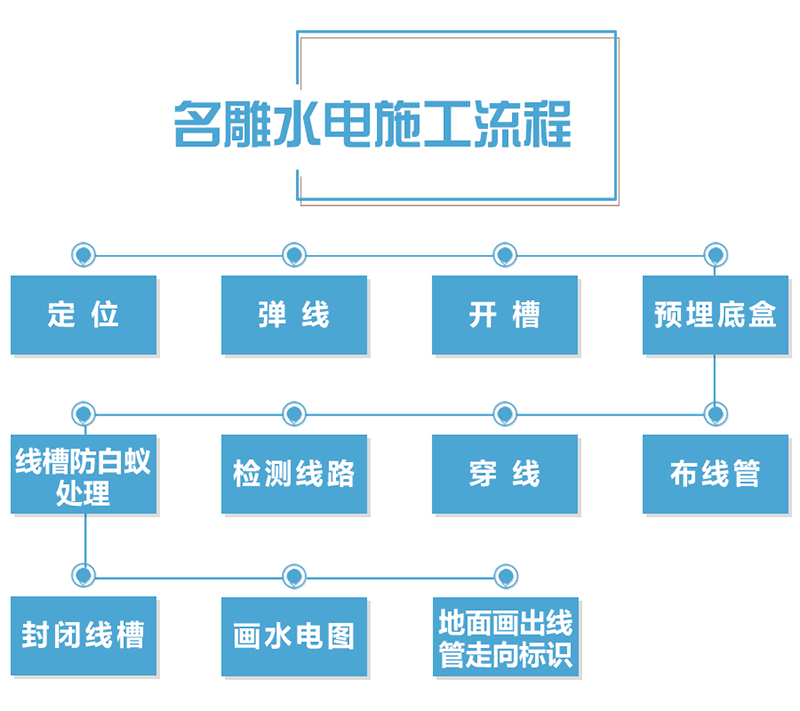

一、施工要点详解:
1、定位:根据设计施工图纸,现场进行定位;(确认插座、开关、灯位及家用电器位置)并在现场相应位置做好记录。

2、弹线:用墨线在墙面、地面或天花顶面弹出走线的准确位置
3、开槽
切割机沿着弹线处进行切槽

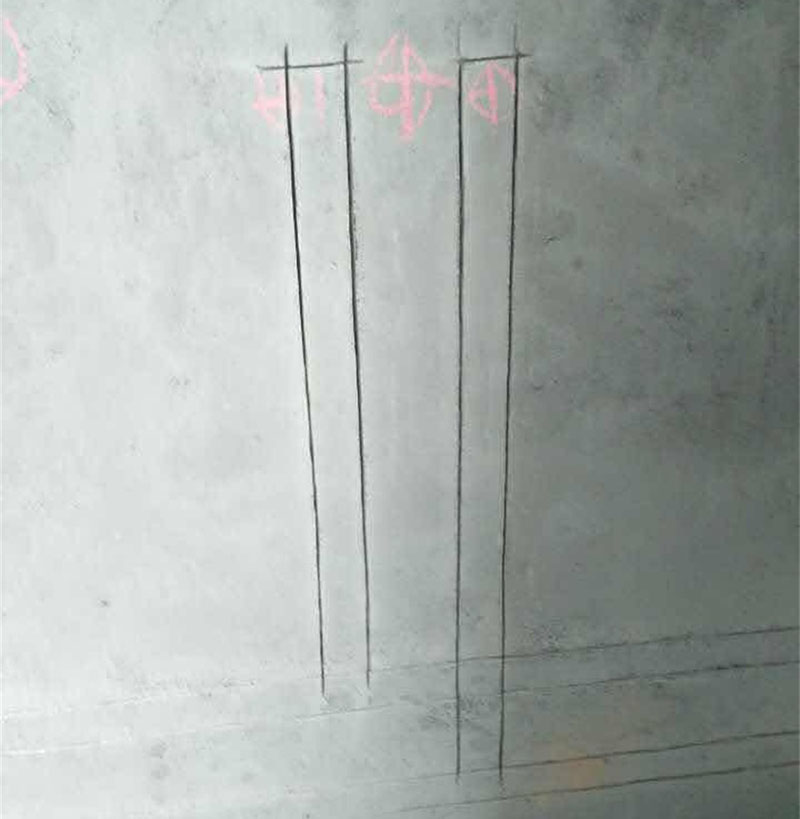

3.1 开槽施工工艺标准
管槽横平竖直底盒槽孔必须方正,平直深度为PVC线槽或水管直径+10mm以上(热水管槽深度为水管直径+15mm以上)底盒槽深度为底盒厚度+10mm以上墙面槽槽宽为布设好线管宽度两端+10mm以上地面槽槽宽为布设好线管宽度两端+10mm以上。
开槽后效果
3.2 开槽施工注意事项
切槽遇钢筋只能砸弯,不能切断切槽后,用锤子或锥子开槽开槽时,不可切穿墙体切槽完毕,必须立即清理槽内活动垃圾承重结构、梁和柱子不得打洞穿孔
以免破坏其结构

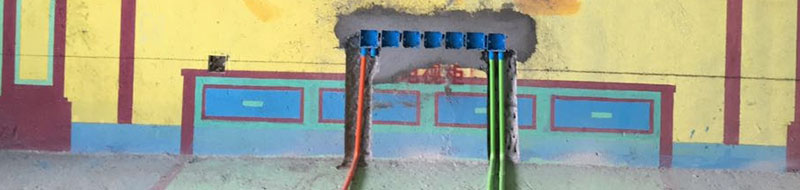

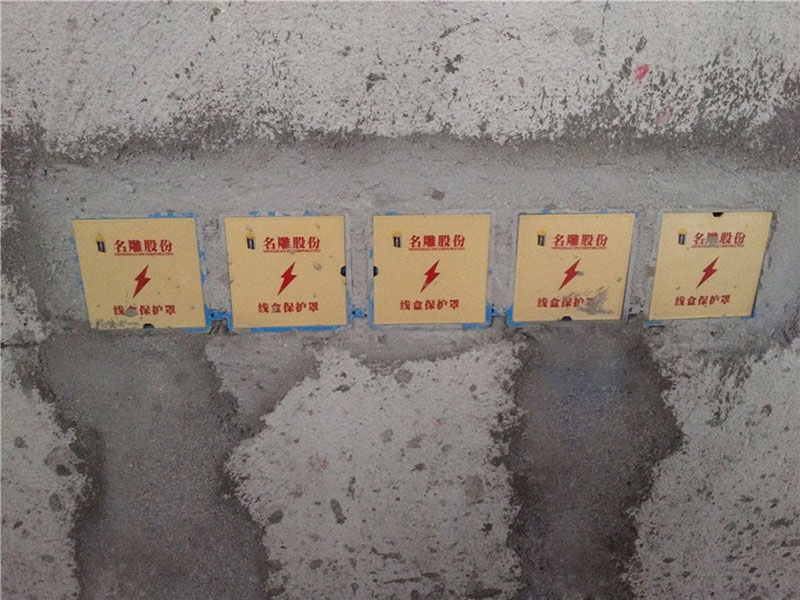

4、底盒
预埋底盒

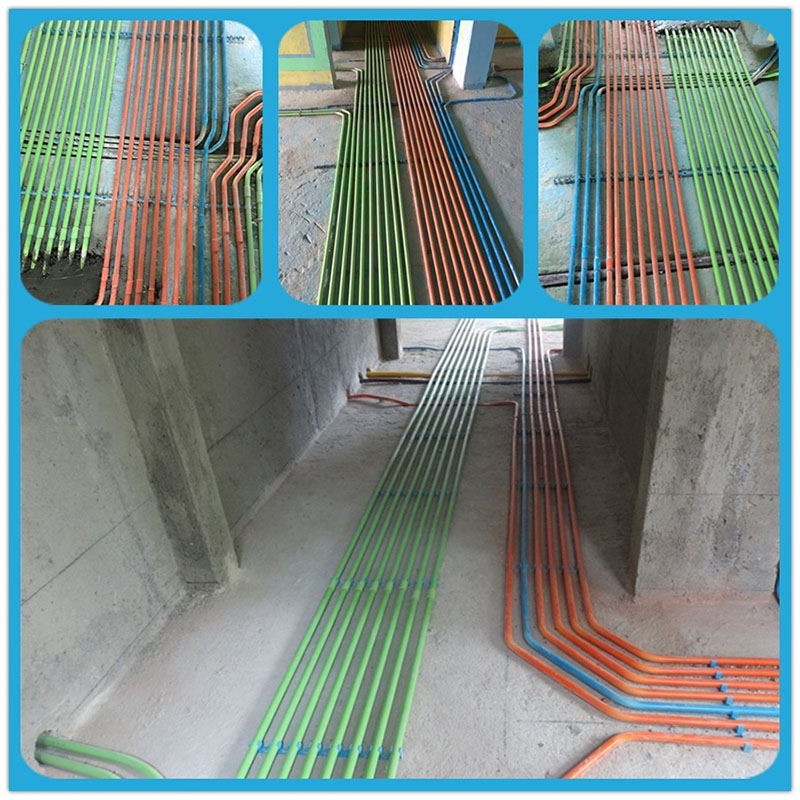

5、布管
电线套管布管要点:
1)横平竖直,美观,规范,易于检修
2)弱电线管包锡纸进行强弱电防干扰处理
3)杜绝强电电流磁场干扰弱电信号

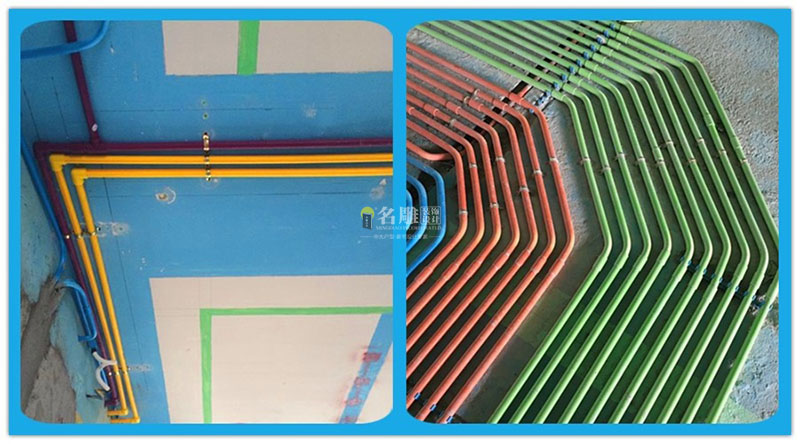

柳州装修助手专用彩色电线套管,方便业主监管
绿色——弱电专用
蓝色——照明专用
红色——强电专用

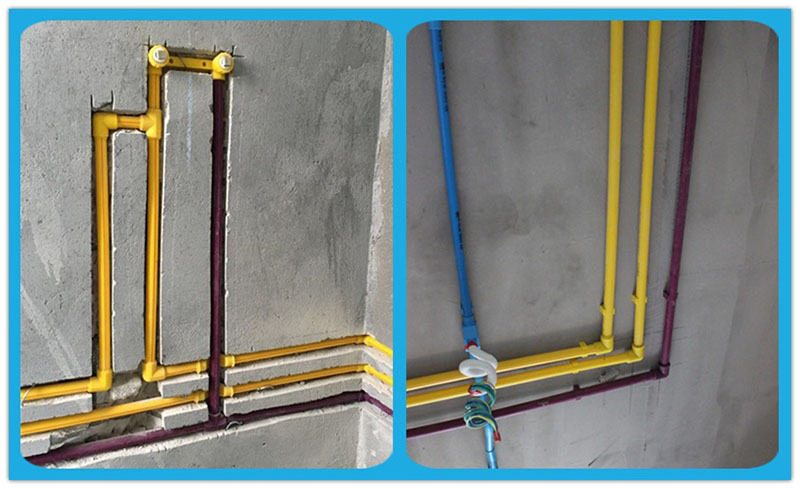

水管布设施工要点:统一走天花(特殊情况除外),必须横平竖直。
柳州装修助手专用纳米抗菌水管
黄色——热水管
紫色——冷水管
布管原则:减少接驳施工
整管布设原则:在同一个平面、同一方向布管时,当布管距离大于原水管(4米)长度时,必须先整管布设,直至布管距离少于原水管长度时,再根据实际距离截管接驳施工,减少接口。
中途不接驳原则:在同一个平面、同一方向布管时,当布设长度4米以内无出水口和分管时,中途不允许有接驳。接驳和接口少,减少渗漏机会;统一规定,方便日后检查维修。
6、穿线
根据排布好的线管穿入相应的电线,并做好线头保护措施。
7、检测
穿好电线后,需要对线路相关性能进行测试;线路之间高导电值、绝缘性能、导通性能等。
8、防蚁
布管穿线检查无误后需要进行防白蚁处理,避免白蚁啃咬破坏而影响使用。
9、封槽
以上工序全部完成,则可以进行封槽;封槽统一由泥水工施工,安装联排底盒之间缝隙填实由电工负责填实。

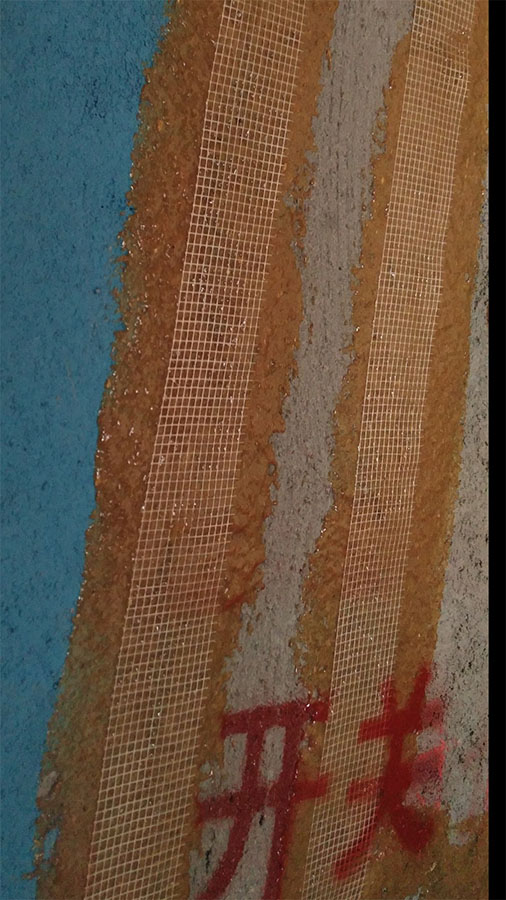

线槽防开裂处理
线槽修补后的初凝阶段需要连续浇水保养3天以上,用环氧树脂加网带做补缝处理,利用环氧树脂韧性将墙面开裂位置连成整体,使变形应力分散,有效防止因基底开裂造成表面裂缝。
10、画图

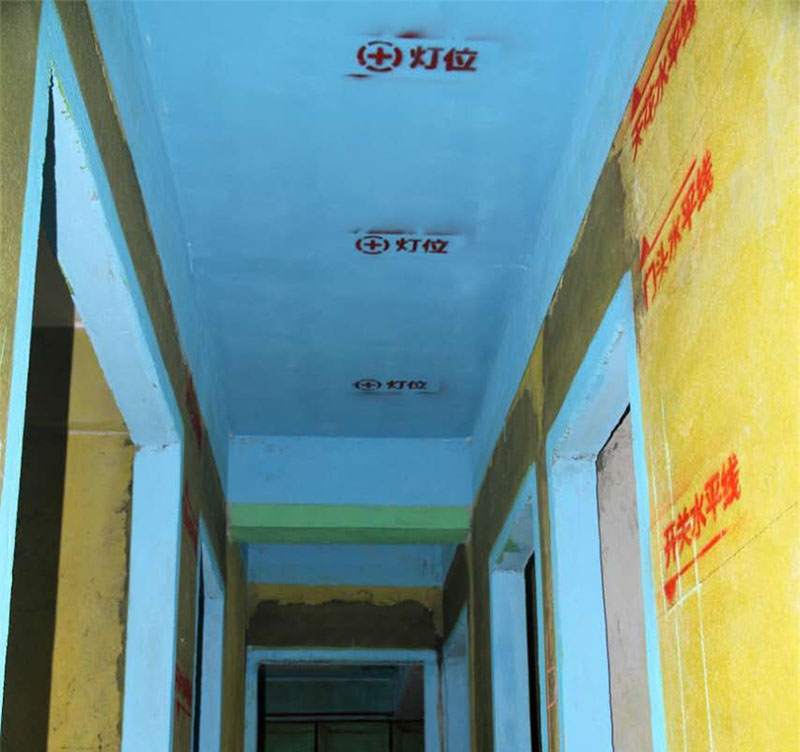

画好全屋完整的水电图,标注好位置尺寸及线路修改的地方,方便以后维修能快速准确找准位置。
11、标识

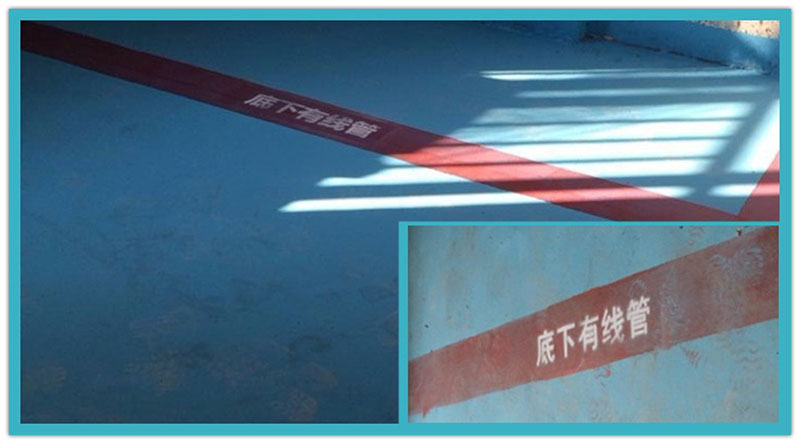

在地面画出线管走向的标识,提醒其他工序施工工人,以免对线管造成损坏。

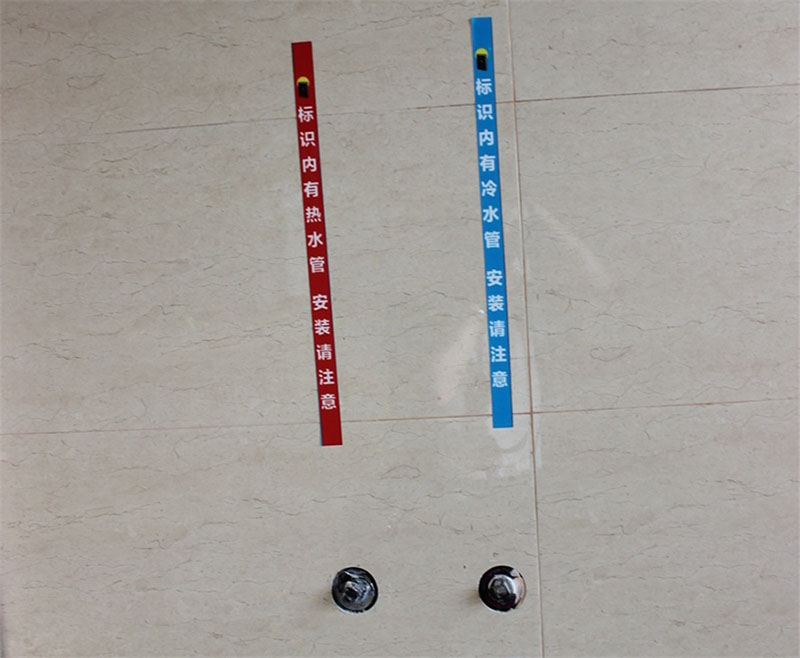

用醒目标签标明冷热水管位置,方便安装。
装修中的隐蔽工程,看不见不代表不存在。没什么存在感,使用价值却是无可替代!隐蔽工程做得好,舒适又惬意;隐蔽工程做不好,提心又吊胆!
